新闻分类

渗氮多用炉怎么调试

发布日期:2020-05-21 作者: 点击:

渗氮多用炉怎么调试


一、渗氮多用炉调试前的准备工作


1、电气设备由电工检验,断掉电流断路器(1-5区、绝缘室)。手动循环复位开关应处在断掉位置。


2、钳工检验炉门、前后软链、主推杆、料盘、输送带、淬火台、风机等部件运转是不是正常,润滑点是不是正常。


3、管道工对各种燃气管道进行检验、清扫。


4、检验温控仪、氧探头、热电偶、保护管是不是正常。


5、操作人员应检验气阀是不是关闭。油箱应确保主油箱的油位高于低报警线的油位。顶部风扇,应工作正常。冷却水循环平稳正常。各种流量计的转子和管壁应清洁、正常。液压泵、混油机和辅助油箱工作正常。程序画面、按钮站、加热气氛控制柜上的选择开关应处在正确位置。在CRT显示终端上运行的工件的工艺参数应正确。启动前要准备好各种固定装置和辅助材料。


二、渗氮多用炉温升调整


1、炉头安装或检修时,炉内新砌砖或冷却停炉两周以上时,应按以下工艺程序进行加热:炉门半开,淬火油箱不加油,取样孔及前后防爆帽打开。当各区域温度上升到200℃时,保温时间超过32小时。随后将50C/h升高到400C并保持32小时,随后将50C/h升高到700C并保持8小时。随后,在50C/h时,提高每个区域的工作温度,保温时间超过2小时。


2、如果炉子在不更换砖砌的情况下降至室温不到两周,则加热程序如下:炉门半开,防爆罩和取样孔打开,每一区域的温度升高到200摄氏度12小时,随后50摄氏度/小时升高到400摄氏度8小时,随后50摄氏度/小时IS上升到700摄氏度8小时,随后达到工作温度和保温2小时以上。


3、在升温过程中,每个班应采用两个组织的行动,所有正常升温都可以继续进行。当温度上升到200摄氏度时,所有的冷却水阀门都应该打开。当炉温升至400℃时,应启动顶部风扇。当400C保温完成后,应关闭炉前、后门,并向油箱加油。拱顶砂封层将添加硅砂。关闭前后防爆盖。热电偶和仪表在炉子达到工作温度后进行校准。在大修后,应该对新安装或新建的砖窑进行满负荷温度测量,以确定工艺温度。

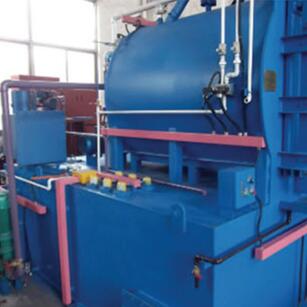

渗氮多用炉

三、调试打开炉旁排放管道阀门,释放5分钟,点火嘴燃烧正常,前后法兰门有火焰探测器报警。在炉门下插入一个焊枪,并按以下程序送气:


打开原料气阀门,打开流量计阀门,将吸热空气引入炉内,控制发电机的流量。按下压力开关。关闭保护气动手动复位阀。原料气动手动复位阀。根据工艺调整各区域的流量。当炉门内气体稳定燃烧时,取出火炬,关闭炉门。


四、炉内、筐内、工装夹具内预渗碳,预渗碳后加气。设备受碳势控制,各区碳势满足工艺要求,开始对炉缸、炉篮、夹具进行预渗碳。炉气的碳势与产品的工艺要求相同。预渗碳时间不少于12小时。待炉气碳势正常后放置工件。12小时后,通过三区抽气孔对无碳电位控制装置进行分析。当(co2)小于0.3%时,工件就可以投入使用。在工件投入使用前,推送4-6个含有废品的圆盘。同时,将样品放在托盘上。


本文网址:http://www.jswxrcl.com/news/534.html

关键词:渗氮多用炉,多用炉,热处理多用炉

近期浏览:

  • 在线客服
  • 联系电话
    18851482888
  • 在线留言
  • 在线咨询
    欢迎给我们留言
    请在此输入留言内容,我们会尽快与您联系。
    姓名
    联系人
    电话
    座机/手机号码
    邮箱
    邮箱
    地址
    地址
